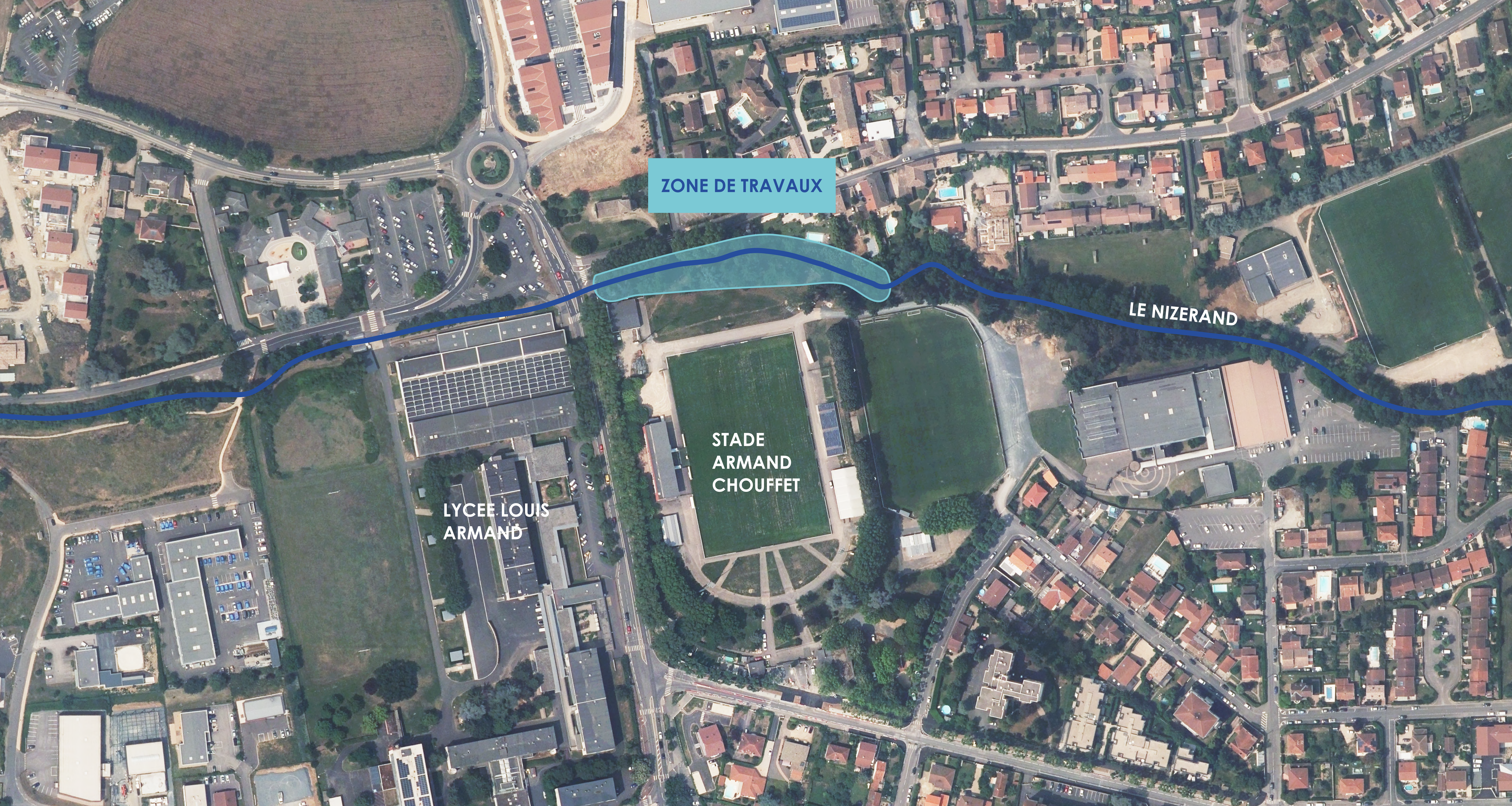

De fin août à novembre 2026, l'EPAGE réalise des travaux sur le Nizerand, au niveau du stade Armand Chouffet et du Lycée Louis Armand. En remodelant le lit de la rivière grâce à des techniques végétales et à des enrochements, en replantant une végétation adaptée aux bords de rivière, ce projet vise à réduire le risque d'inondation dans le stade et à favoriser la biodiversité.
POURQUOI CES TRAVAUX ?
Dans la situation actuelle, le stade Armand Chouffet peut être inondé par le Nizerand, à partir de la crue décennale. Afin de réduire ce risque, en particulier dans l'optique de travaux de modernisation du stade, la commune de Villefranche-sur-Saône et l'EPAGE des rivières du Beaujolais ont décidé de réaliser des travaux d'aménagement sur le lit du Nizerand. C'est en outre l'occasion de recréer un milieu plus favorable pour la biodiversité au coeur de la ville, en rétablissant la continuité écologique et en recréant des habitats pour les animaux.
EN QUOI CONSISTENT LES TRAVAUX ?

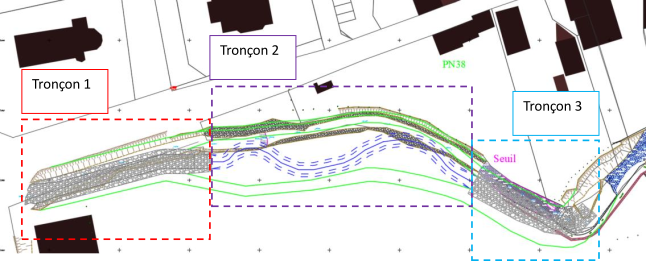

Les aménagements portent sur 200 m de cours d'eau et sur ses berges. Ils sont divisés en trois tronçons :
Les tronçons 1 et 3 sont des "rampes", c'est-à-dire des sections rectilignes avec une pente relativement forte (5 %). Pour que le courant ne creuse pas le fond du lit du cours d'eau et les berges, ces sections sont recouvertes de gros rochers pesant entre 50 kilogrammes et 1 tonne.

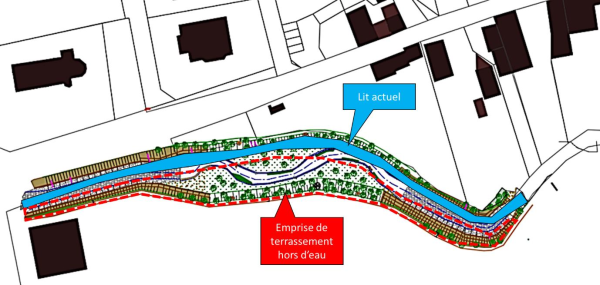

Le tronçon 2 est une zone plus plate, avec une pente moyenne inférieure à 1 %. Le lit y est élargi pour laisser de la place à la rivière, et végétalisé avec des plantes adaptées aux milieux humides.
COMMENT LES TRAVAUX RÉDUISENT-ILS LES INONDATIONS ?

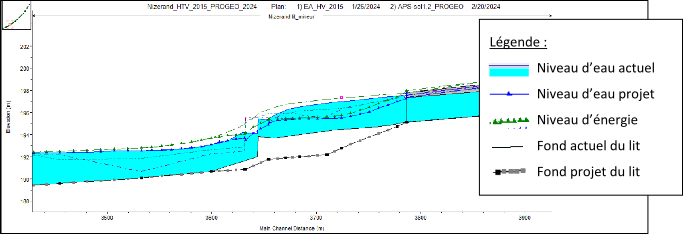

Aujourd'hui, le Nizerand a une section d'écoulement réduite, contrainte par la clôture du stade, des murs en béton et deux seuils. Le remodelage du lit a pour objectif d'abaisser le fond du lit en supprimant les seuils, et de creuser la rive droite, du côté du stade, afin d'augmenter la capacité d'écoulement. La crue centennale pourra ainsi s'écouler entièrement dans le lit mineur, sans déborder sur le stade ni sur les habitations en rive gauche.
Ces aménagements ne modifient pas le risque d'inondation ailleurs que sur le stade. Le risque d'inondation en amont, notamment au lycée, en aval et en rive gauche reste inchangé par rapport à la situation actuelle.
EN QUOI LES TRAVAUX FAVORISENT-ILS LA BIODIVERSITÉ ?
Les travaux permettront tout d'abord de rétablir la continuité écologique. Contrairement aux seuils existants, les rampes en enrochement permettent aux organismes aquatiques de remonter la rivière grâce au positionnement des blocs et à l'aménagement de zones de repos. De plus, la partie du Nizerand enterrée sous le lycée et l'avenue du Beaujolais sera équipée de puits de lumière et de rugosités facilitant la circulation des espèces aquatiques.
Par ailleurs, la végétation actuelle, qui présentent globalement peu d'intérêt pour la faune, sera remplacée par une végétation d'essences locales diversifiées, adaptée aux berges et aux milieux humides et résiliente face au changement climatique.
Enfin, le tronçon 2 de l'aménagement est conçu de manière à recréer une diversité d'habitats naturels (enrochements, milieux humides ouverts et semi-ouverts, prairie mésophile, arbres et arbustes) pouvant héberger ou nourrir de nombreuses espèces, notamment d'oiseaux (Bergeronnette des ruisseaux par exemple), d'amphibiens (Salamandre tachetée) et de poissons.
Bergeronnette des ruisseaux
Lip Kee Yap, CC BY-SA 2.0, via Wikimedia Commons
Salamandre tachetée
Reinhold Möller, CC BY-SA 2.0, via Wikimedia Commons
POURQUOI DES ARBRES SONT-ILS ABATTUS ?
L'élargissement du lit de la rivière du côté du stade Armand Chouffet nécessite malheureusement de couper plusieurs arbres qui s'y trouvent. Toutefois, le diagnostic écologique a montré que ces résineux jouaient un rôle limité pour la biodiversité, qu'ils étaient vieillisants et probablement menacés par l'augmentation des températures moyennes. Leur perte aura un impact certain sur le paysage mais ils seront remplacés par de nouveaux arbres, plus petits mais plus adaptés au contexte local.
QUAND LES TRAVAUX AURONT-ILS LIEU ?
Le calendrier prévisionnel est le suivant. Il est susceptible d'évoluer.
Fin août (à partir du 24) :
- Installation du chantier et des clôtures provisoires
- Dévoiement de réseau (travaux sur la route de Montmelas)
- Démolition de la clôture du stade
Début septembre :
- Abattage des arbres
- Travaux pour la continuité écologique sur la partie couverte
Fin-septembre et octobre :
- Terrassement
- Création des rampes en enrochement
Pendant cette période, le chantier génèrera un trafic important de camions aux alentours du stade afin d'évacuer les matériaux.
Novembre (sous réserve de conditions climatiques appropriées) :
- Plantations
